Adapter les écoles à l’évolution de la population
La création du nouveau quartier Vetrotex, dans le quartier centre de Chambéry, entraîne une importante évolution des effectifs scolaires. Pour anticiper l’arrivée de nouvelles familles et adapter les capacités d’accueil des écoles, la Ville a engagé une réflexion sur l’évolution de la carte scolaire du secteur Nord / centre-ville.
Une étude prospective a fait apparaître la nécessité de créer dix classes supplémentaires en élémentaire et quatre classes supplémentaires en maternelle, ainsi que d’augmenter les capacités d’accueil périscolaire et de restauration scolaire.
Plusieurs écoles ont été étudiées dans le cadre de cette réflexion dont le groupe scolaire du Haut-Mâché qui a été choisi pour être rénovée. Face à l'obligation de désamianter les bâtiments et de reloger l'intégralité des élèves pour des raisons de sécurité, la Ville a choisi de traiter également la rénovation énergétique des bâtiments et la végétalisation des cours d’école. Cette décision permet d'optimiser l'investissement, d'éviter de futures fermetures d'écoles et de répondre concrètement à l'urgence climatique.
Un programme complet d'adaptation et de mise aux normes

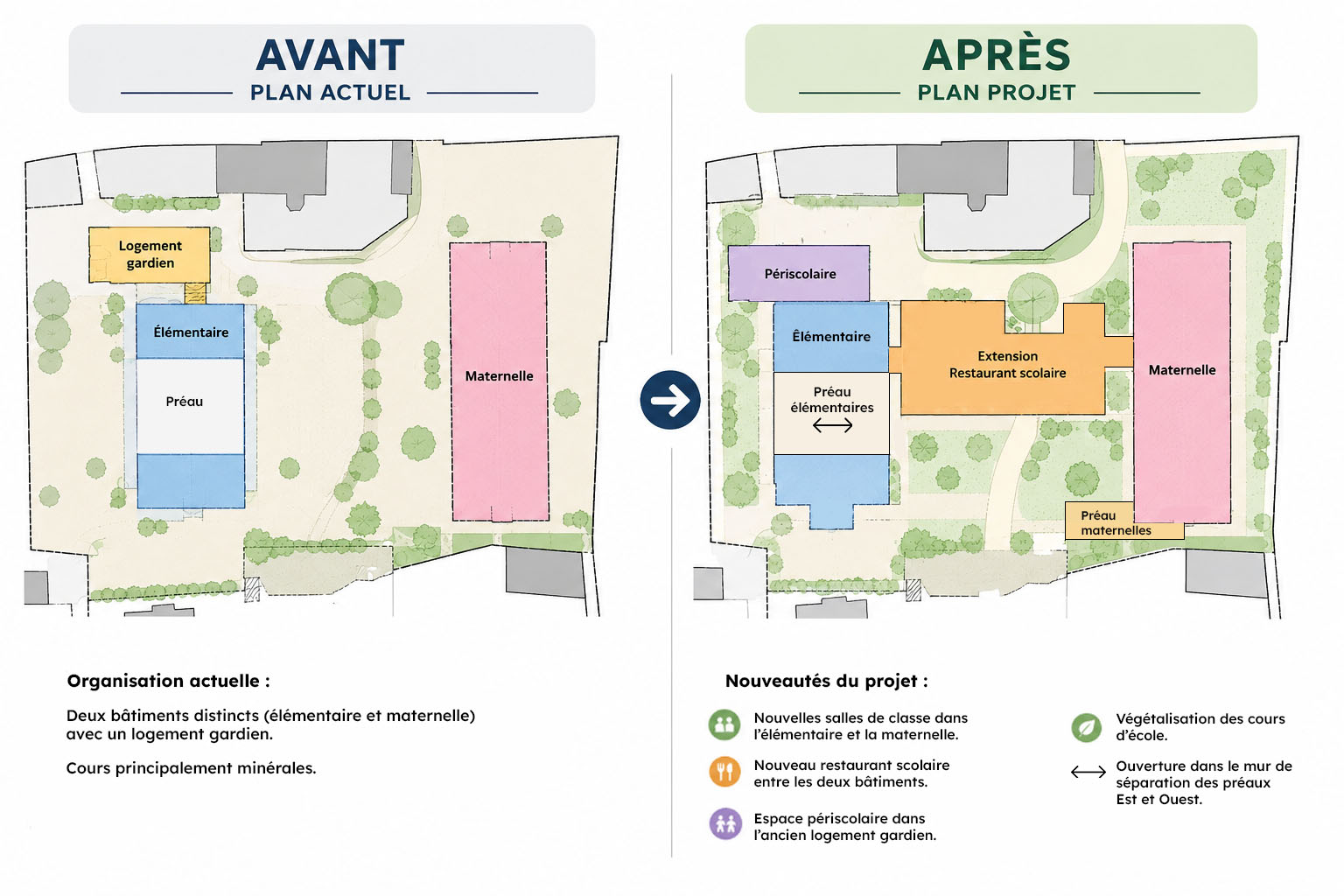

Le projet du Haut-Mâché combine des travaux d'adaptation fonctionnelle et de modernisation réglementaire :
- Adaptation à la carte scolaire : création de nouvelles salles de classe au sein des volumes existants, ainsi qu'un espace périscolaire aménagé dans l'ancien logement du concierge ;
- Extension de la restauration scolaire : Construction d'une extension neuve et moderne pour le restaurant scolaire, avec un self-service pour les élémentaires qui permet plus de fluidité dans le fonctionnement et de meilleures conditions de travail des agents ;
- Accessibilité et conformité technique : Installation d'un ascenseur pour desservir tous les étages et assurer l'accessibilité PMR, mise en conformité de l'électricité et de la sécurité incendie, et remplacement des couvertures et charpentes vétustes du groupe scolaire ;
- Désamiantage complet des bâtiments ;
- Amélioration des espaces de vie : Aménagement d'un préau pour l'école maternelle et création d'une ouverture dans le mur séparant les préaux élémentaires Est et Ouest pour fluidifier la communication dans la cour.


La transition écologique au cœur des travaux
La Ville de Chambéry a fixé des objectifs environnementaux élevés pour cette rénovation, visant un gain de consommation d'énergie estimé à 60% après travaux.
Pour atteindre cette performance, l'enveloppe du bâtiment fera l'objet d'un traitement thermique avec des matériaux bio-sourcés :
- Isolation thermique performante : isolation des façades, soubassements, combles, planchers bas et toitures-terrasses avec de la laine et de la fibre de bois ;
- Menuiseries bois-aluminium : remplacement de l'ensemble des huisseries extérieures par des menuiseries mixtes bois-alu de haute performance, équipées de protections solaires mobiles et pilotables ;
- Réseau de chaleur et régulation : raccordement du bâtiment au réseau de chauffage urbain, associé à l'installation de radiateurs performants, de vannes de zone et de sondes d'ambiance pour une gestion optimisée zone par zone ;
- Systèmes de ventilation et d'éclairage intelligents : installation de centrales de traitement d'air (CTA) double flux pour les salles de classe et le restaurant. L'éclairage sera entièrement converti en LED avec variateurs asservis à la luminosité naturelle et détecteurs de présence dans les circulations.
- Pilotage intelligent : une Gestion Technique du Bâtiment (GTB*) sera déployée pour assurer le suivi en temps réel des consommations, préfigurant une future intégration à la Gestion Technique Centralisée (GTC) de la Ville.
*La GTB permet de piloter et de programmer le fonctionnement des installations, commandant des ouvertures ou des fermetures automatiques en fonction de la température extérieure pour optimiser le rafraîchissement nocturne.
De plus, une désimperméabilisation et une végétalisation des cours de récréation (maternelle et élémentaire) seront conduites par le service des espaces verts dès la réception du bâtiment et avant la rentrée des élèves.
Une école provisoire pendant le chantier
En raison de l'ampleur des travaux et notamment des opérations de désamiantage, les élèves doivent quitter temporairement le groupe scolaire.
Les écoles sont accueillies pendant cette période sur un site loué à la SNCF au 281 chemin du Biollay. Cette organisation permet de réaliser les travaux dans des bâtiments libérés de leurs usages scolaires et de garantir de meilleures conditions de sécurité pendant le chantier.
L’école provisoire aura les mêmes caractéristiques qu’une école définitive : gestion de l’accueil des parents, restaurant scolaire, confort d’été et d’hiver, lumière naturel, etc.

Le calendrier prévisionnel du chantier
- Début juin : travaux préparatoires de l’école provisoire.

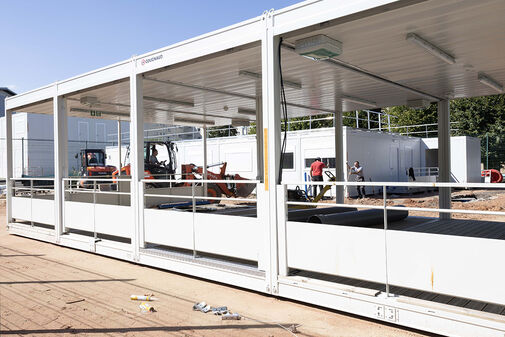

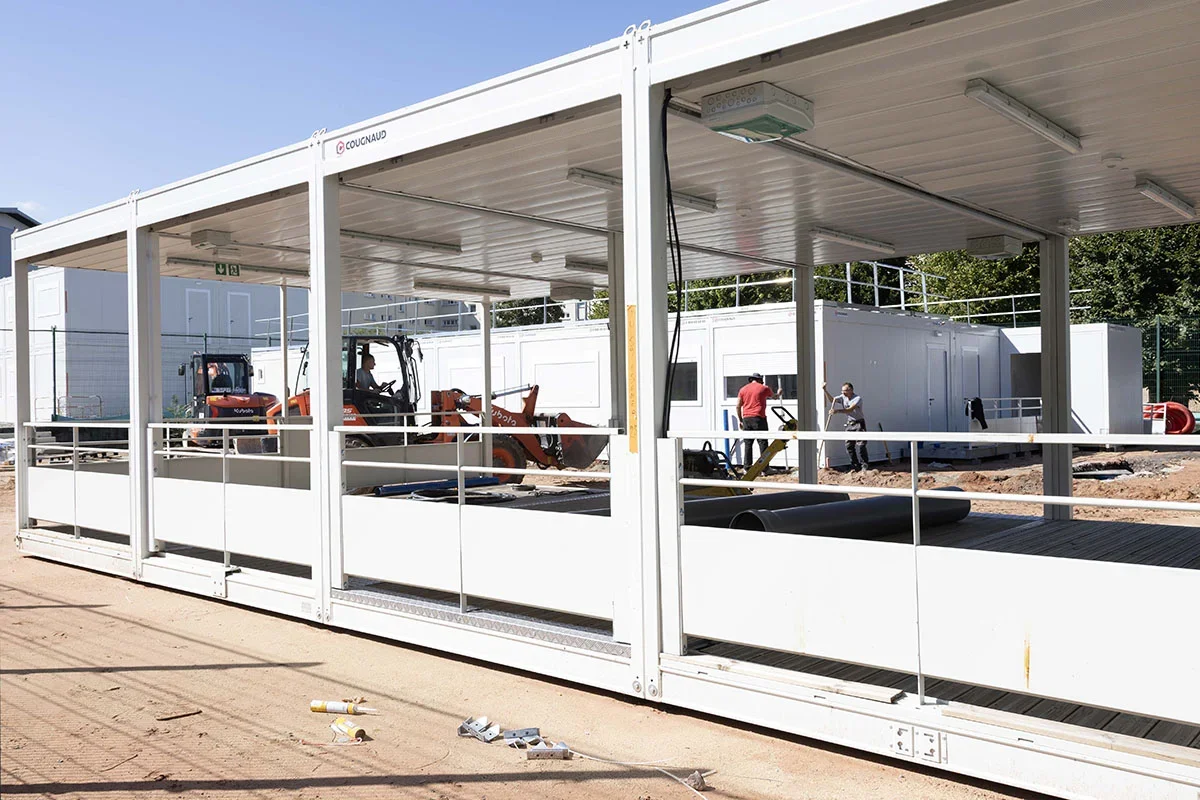

- À partir du 31 août : installation de l'école provisoire avec la pose des modulaires.
- 2 novembre : transfert de l’école dans l’école provisoire.
- Automne 2026 - Août 2028 : travaux de restructuration et de rénovation du groupe scolaire.
- Après la réception des bâtiments : réalisation des travaux de renaturation et de désimperméabilisation des cours.
- Septembre 2028 : retour des élèves dans le groupe scolaire rénové.
Ces dates sont sous réserve d’aléas.
Un investissement pour répondre aux besoins de demain
Le coût prévisionnel global de l'opération est estimé à 8,9 millions € TTC, dont 1,3 millions pour l’école provisoire.
Le projet bénéficie notamment d'une subvention de 200 000 € accordée par le Département et 290 000€ de l’État.
À travers le projet du Haut-Mâché, la Ville de Chambéry adapte ainsi un équipement scolaire aux besoins d'un centre-ville en évolution tout en engageant sa transformation environnementale.
