Accueil > Vie quotidienne > Les projets de votre ville > Ecole Vert-Bois : un nouveau bâtiment à l’horizon 2024

Ecole Vert-Bois : un nouveau bâtiment à l’horizon 2024

Dernière mise à jour le mercredi 3 avril 2024

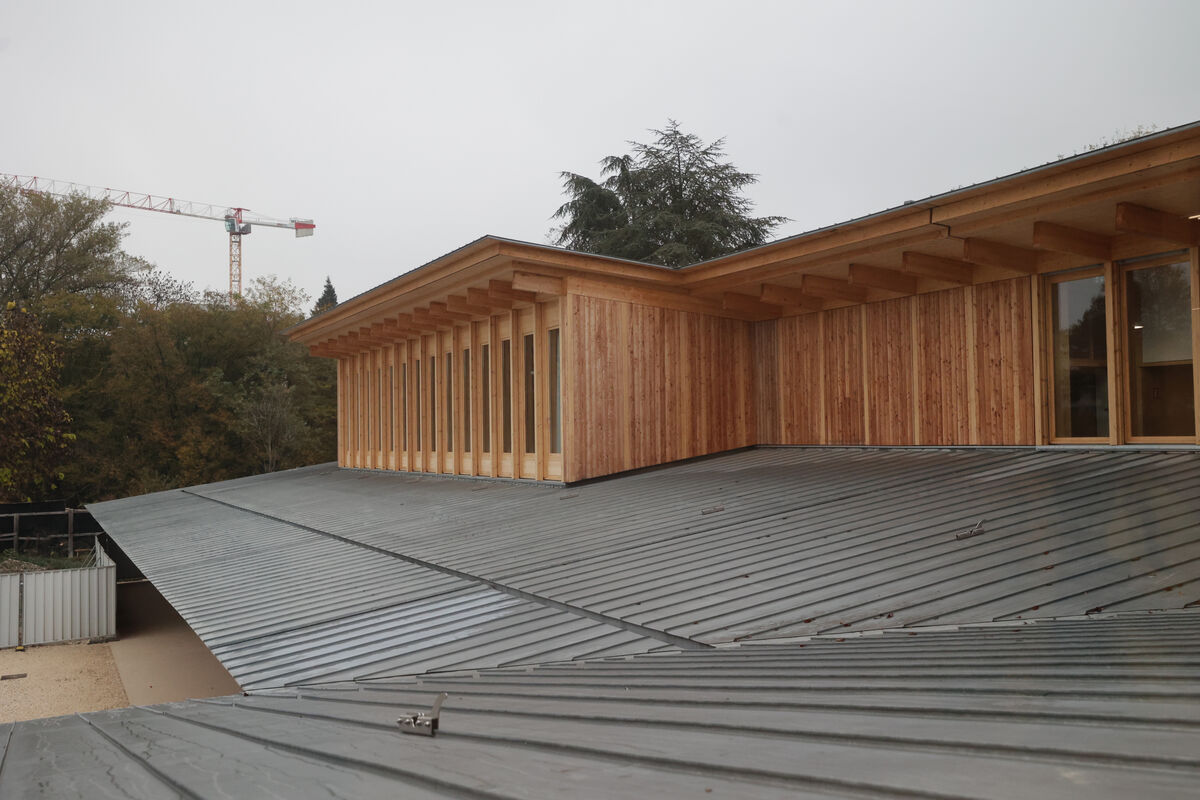

travaux chantier école élementaire vert bois sur les hauts de chambéry Didier Mazué

Reconstruction de l'école Vert-Bois

Dans le cadre du projet urbain « Nord des Combes », l’actuel groupe scolaire Vert-Bois a été démoli pour faire place à un nouveau bâtiment qui correspondra davantage aux besoins des enfants, des familles et des enseignants. Le bâtiment conçu en 1972 était vétuste et en mauvais état général. Il était classé parmi les plus énergivores du patrimoine de la Ville de Chambéry.

Le projet, estimé à 9 millions d’euros HT, a été confié au cabinet d’architectes Brenas Doucerain et présente une dominante bois et zinc qui traduit une volonté d’ouvrir l’école sur son environnement immédiat : le parc du Talweg et le parvis Nord des Combes.

Après l’installation d’une école provisoire à l’automne 2021 et la démolition de l’ancienne école en février 2022, la construction du nouveau groupe scolaire a démarré en mars 2022. Sa livraison est prévue pour fin 2023.

Objectifs : créer une école énergétiquement performante et pouvant s’adapter à l’évolution des usages pédagogiques.

Un bâtiment adaptable à des organisations scolaires fluctuantes

Le futur groupe scolaire comportera une école maternelle de 5 classes, une école élémentaire de 9 classes et une maison de l’enfance.

Les lieux et les fonctions du bâtiment seront mutualisés : périscolaires, salles d’éveil, de motricité, bibliothèque…. Une salle de 60 places est prévue pour accueillir les parents et les habitants du quartier, pour des temps d’échanges avec des intervenants extérieurs ou le personnel éducatif. Elle pourra aussi permettre de rassembler les enfants en dehors de leurs classes.

 A noter : le nouveau groupe scolaire Vert-Bois accueillera le même nombre d’enfants qu’avant : près de 270 élèves en élémentaire et 67 en maternelle.

Le projet architectural

Le projet a été confié au cabinet d’architectes grenoblois Brenas Doucerain qui porte une attention particulière au rapport de l’architecture à la ville et au paysage. Les architectes ont ainsi recherché à intégrer le futur groupe scolaire à la vie du quartier et à son environnement immédiat : le parc du Talweg.

Le projet architectural affiche des objectifs d’économie d’énergie et de qualité environnementale exigeants. Les actions portent principalement sur l’isolation, les menuiseries et protections solaires, le système de production de chaleur et de ventilation et l’éclairage LED. Pour limiter l’empreinte carbone du chantier, les menuiseries sont préfabriquées dans un atelier situé à Varces, près de Grenoble, et le bois utilisé est certifié Bois des Alpes™.

Situé à l’articulation des quartiers des Hauts-de-Chambéry et de Chambéry-le-Vieux, le groupe scolaire Vert-Bois occupe une place centrale dans le renouveau de l’éco-quartier des Combes. Les équipes en charge des deux projets – école Vert-Bois et réaménagement du Nord des Combes – travaillent ensemble pour assurer une cohérence architecturale à ce secteur notamment avec la création d’une nouvelle voie entre le quartier et l’école et l’aménagement de nouveaux espaces publics de proximité.

Le projet architectural en images

Un chantier qui perturbe le moins possible la scolarité des enfants

Depuis le début des travaux, les enfants continuent d’être accueillis sur site. Le restaurant scolaire est maintenu ouvert au même endroit depuis le début des travaux.

Les maternelles n’ont pas quitté leurs locaux. Leurs locaux actuels seront détruits à partir du mois de novembre 2023, au même moment que le retrait de l’école provisoire et de l’aménagement des abords. Les élèves de l’école élémentaire ont quant à eux intégré, depuis la rentrée des vacances de la Toussaint 2021, une école provisoire constituée de trois préfabriqués au fond de la cour.

Une sécurité renforcée sur le chantier

Durant les travaux, les accès des élèves et les accès chantiers sont clairement différenciés pour assurer une sécurité maximale des enfants.

Architectes, services de la Ville, équipes éducatives travaillent ensemble à établir un planning et une organisation permettant d’accueillir les enfants dans les meilleures conditions possibles. Ainsi, le survol des écoles par les grues du chantier est strictement interdit et la circulation liée au chantier n’est pas autorisée aux horaires d’entrée et de sortie des enfants (matin, midi et fin d’après-midi).

Un projet pédagogique autour du chantier

Un projet pédagogique autour du chantier et des matériaux est mené avec le Conseil d'Architecture, d'Urbanisme et de l'Environnement de la Savoie (CAUE) jusqu’à la fin des travaux auprès des enfants afin de les aider à comprendre ce que l’on fait pour eux et pour les futurs écoliers du quartier.

 Inscrit aux projets pédagogiques d’éducation artistique et culturelle Kézaco de la Ville, le projet du CAUE a pour objectif d’accompagner chaque élève d’élémentaire autour du chantier. Quatre parcours sont proposés aux enseignants autour de la découverte des matériaux, les étapes de construction du chantier, l’architecture, l’histoire et la mémoire de l’école dans la ville…

Ce projet s’appuie également sur les compétences des archives municipales, du service Ville d’Art et d’histoire de la Ville de Chambéry, de l’école municipale d’art, du service espaces verts de la Ville et de la matériauthèque « Enfin réemploi ».

Le chantier en images

Le chantier en dates

Installation de l’école provisoire :

  • De juillet à octobre 2021 : aménagement de l'accès chantier au site et mise en place des bâtiments modulaires, réseaux compris
  • Vacances de la Toussaint : déménagement de l’école élémentaire vers l’école provisoire

Démolition de l’ancienne école élémentaire :

  • De novembre à décembre 2021 : travaux de désamiantage
  • De janvier à février 2022 : travaux de démolition

Construction de la nouvelle école :

  • De février 2022 à avril 2024 : travaux de construction

Le chantier en chiffres

Le nouveau groupe scolaire, c’est :

  • 9 classes élémentaires
  • 5 classes maternelles
  • 1 salle polyvalente
  • 1 restaurant scolaire en deux parties (service à table et self)
  • 1 maison de l’enfance
  • 1 salle d’éveil et de motricité
  • 1 bibliothèque
  • 1 parvis d’entrée végétalisé
  • 1 salle de 60 places
  • Une surface totale passant de 3 216 m² à 3 828 m²
  • 1 parking enseignants/visiteurs séparé et sécurisé aux accès
  • 26 mois de travaux

Financement

Le projet est financé par la Ville de Chambéry pour un montant global de 17.6 millions d'euros TTC pour l’ensemble de l’opération (dont 11.8 millions d'euros TTC de travaux de reconstruction et d’aménagement) et l’appui de financeurs extérieurs : l’Agence Nationale pour la Rénovation Urbaine, le Département de la Savoie, la Région AURA, la Dotation de Soutien à l’Investissement Local et l'Union européenne.

  • Région PRU : 2 100 000 €
  • Etat ANRU : 3 800 000 €
  • Etat DSIL 400 000 €
  • Département CTS 250 811 €
  • Union européenne : 1 296 000 €
